In oktober 2021 kregen Salverda Bouw en Schagen Infra definitief opdracht van Grondexploitatiemaatschappij Meerstad C.V. om het uitvoeringsontwerp voor de onderdoorgang Middelberterweg uit te werken en te realiseren.
Dit was een onderdeel van de ontsluiting van de nieuwbouwwijk Meerstad in Groningen (stad). Het project startte in maart 2022.
Om nieuwbouwwijk Meerstad bereikbaar te houden voor alle bewoners, is een veilige en snelle ontsluiting van groot belang. Daarom werd de HOW (hoofdontsluitingsweg) aangelegd. Deze verbindt de wijk Meerstad met de N46, ter hoogte van afrit 1, Meerstad. Onderdeel van de HOW is de onderdoorgang Middelberterweg. Na overleg met diverse belangengroepen en bewoners is een onderdoorgang als meest wenselijk naar voren gekomen, omdat door deze oplossing de Middelberterweg op dezelfde hoogte blijft liggen. Zo wordt de uitstraling van deze eeuwenoude route niet aangetast en behoudt het dorp Middelbert een dorps karakter.
De onderdoorgang is opgedeeld in 9 moten waarover een viaduct gerealiseerd zal worden. Sinds de start in maart 2022 is er al veel werk verzet. Er zijn 17 meter lange tijdelijke damwanden aangebracht tot in een waterdichte kleilaag. Zo creëerden wij een waterdichte kuip die vervolgens door bemaling leeg is gepompt om in het droge te werken. Toen de grondwaterstand binnen de kuip op voldoende diepte was, is de kuip ontgraven en zijn er vervolgens 1.023 stuks betonnen heipalen aangebracht om de volledige constructie te funderen.

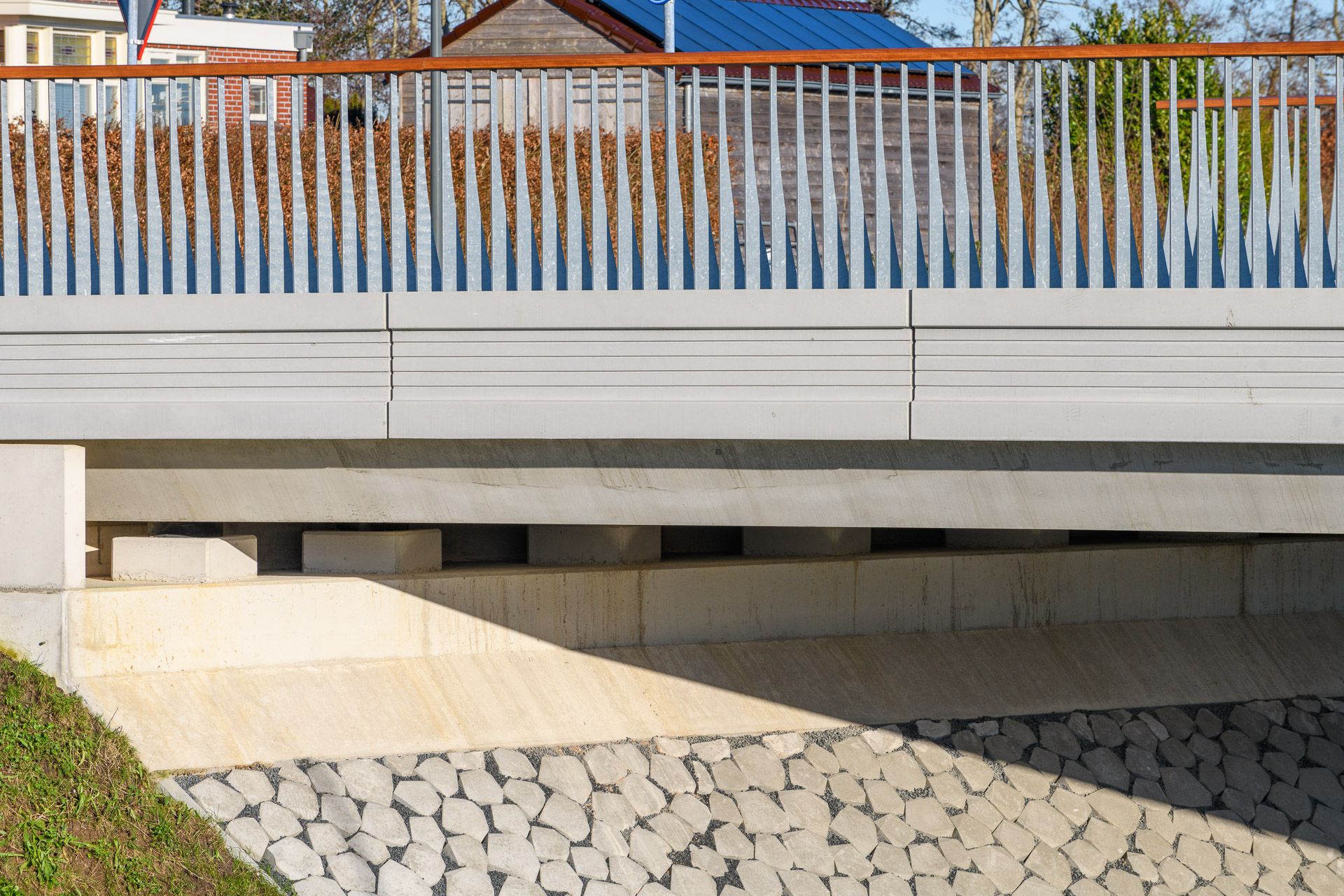

Daarna werden alle 9 betonnen vloeren met een dikte van 600 mm. over deze fundering gestort en kwamen ook de meeste wanden op deze vloeren van de onderdoorgang al gereed. Schagen Infra was bezig met het aanvullen van grond achter de wanden om daarna de landhoofden van het viaduct af te ronden. Op 30 november 2022 werden er 8 betonnen prefab liggers met een overspanning van ruim 30 meter aangebracht. Deze vormen gezamenlijk het viaduct over de onderdoorgang.
Net voor de jaarwisseling 2022-2023 waren ook alle wanden van de onderdoorgang gereed, werd de bemaling uitgezet en werden ook de tijdelijke damwanden weer verwijderd zodat het grondwater langzaam weer kon opkomen. In 2023 werd het grondwerk in de betonnen kuip aangevuld en ingezaaid, waardoor Middelbert zijn groene uitstraling weer terugkreeg. Daarna vond de afbouw van het kunstwerk plaats.
De nieuwe ontsluitingsweg ging eind april 2023 open voor verkeer.
